江中立起电力铁塔
瓯江口新区供电能力将提升8倍

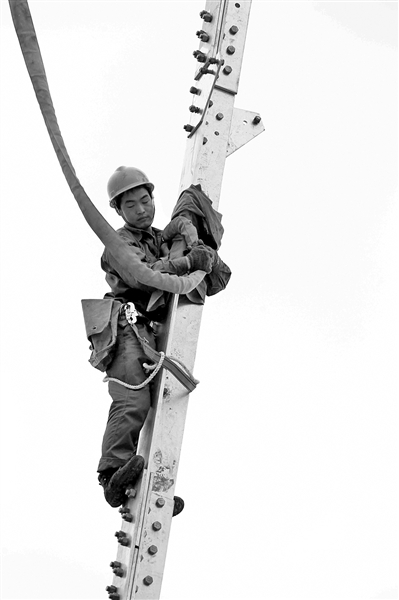

电力工人在江风中组立温州110千伏苏川起步线江中段首杆铁塔。陈翔摄
本报讯(记者陈叶绿通讯员王雪)昨天,在瓯江之上,电力部门对110千伏苏川——起步线的电力铁塔实施组立,避免电力“迂回”过江。该工程是温州矗立在瓯江中跨度最长、塔基最多的一条电力通道,预计今年9月份正式投产,届时将为瓯江口新区增添强劲动力,供电能力提升8倍。
110千伏起步变是瓯江口新区首个110千伏输变电工程,110千伏苏川-起步输电线路连接苏川变和起步变,全长23.5公里,分为龙湾段、江中段和瓯江口新区段,而江中段要在灵昆大桥西侧江中修建7基铁塔,是其中最为复杂、技术要求最高的一段。

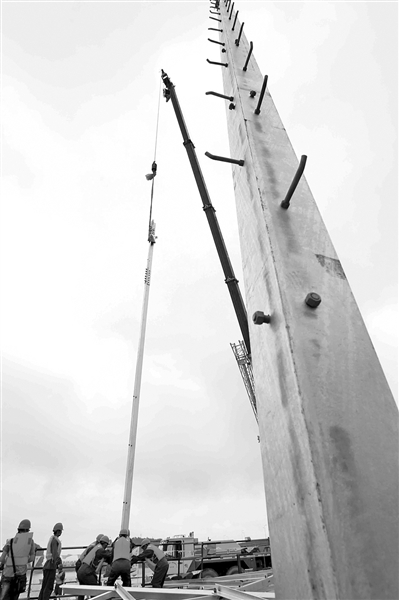

此次新建的7基铁塔,有6基位于瓯江之中,1基位于灵昆岛江岸边。与陆地不同,江中立塔要克服水上作业的多重难题。铁塔露出江面部分高57米,深入江底的地基也有70至80米,每立一基铁塔要花上五六天。
温州电力建设有限公司生产副总郑开说,目前瓯江口新区、洞头的供电能力比较薄弱,该工程投用后,瓯江口新区将多一条电力通道,供电能力提升到16万千瓦,远期还考虑升压至220千伏,为瓯江口片企业提供电力保障。
