千人奋战解“电荒”





进入夏季后,我市社会用电负荷节节攀升,屡创新高,电力供应日趋紧张。根据市电力部门预测,今夏我市电网最大负荷将达480万千瓦左右,迎峰度夏期间电力缺口约40万千瓦。新建的浙能乐清电厂可望为温州供电解燃眉之急,而500千伏浙能乐清电厂至温东变电所的输电线路,是浙能乐清电厂唯一的送电通道。

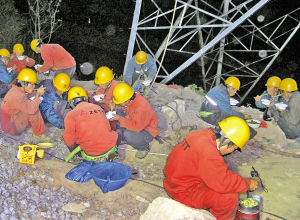

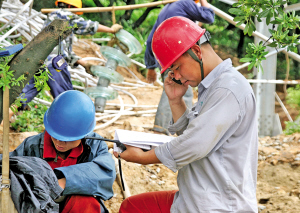

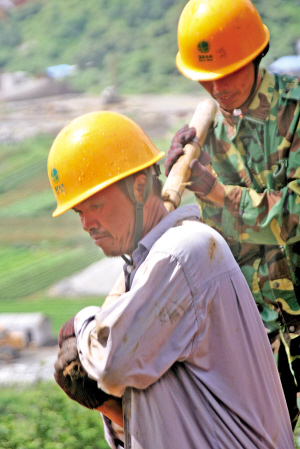

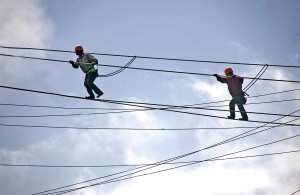

该工程在永嘉县乌牛镇十八垅村的铁塔共有6基,线路长度约为1.6千米,铁塔总重量约300吨。浙江省送变电工程公司有关部门从7月9日开始在十八垅村展开施工,目前,铁塔组立已全部完成,工程进入架线阶段。省送变电工程公司有关负责人告诉记者,十八垅村段工程按常规布置,人员只要200多人,但这次他们却投入了830多人,就是为了能尽早解决温州地区今夏的“电荒”。这些天尽管白天地表温度超过40摄氏度,施工人员仍然马不停蹄地奋战在工地上,目前工程已经进入冲刺阶段,力争在本月底架通全线。
另据市电业部门介绍,浙能乐清电厂是我市至今投资最大的能源工程,一期工程总投资58亿元,安装两台60万千瓦发电机组。近期一旦投入发电,将使全省新增供电能力120万千瓦,不仅会有力缓解温州夏季用电紧张局面,对加快消除我省电源性缺电的状况也将产生积极影响。
翁卿仑朱诗华章天飞文/摄
